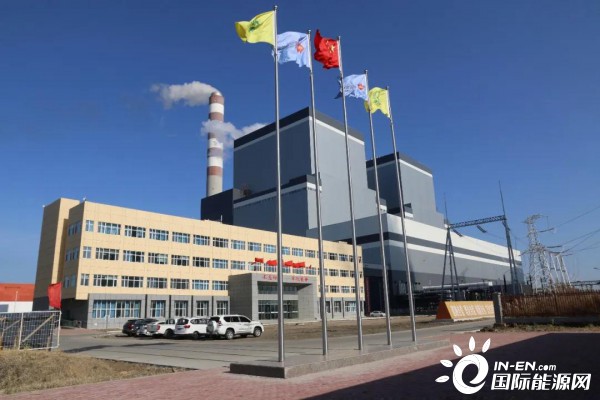

国度能源集团国神宝清项目试运成功

颁布功夫:2020-07-21 |浏览次数:410

  7月24日19时09分,宝清煤电化公司电厂一期2×600MW级工程2号机组高尺度实现168幼时满负荷试运,这标志取国神集团首座一体化规划、一体化设计、一体化建设的煤电项目就此具备贸易运营前提 。

国度能源集团国神宝清项目试运成功

宝清电厂项目介绍

  宝清煤电化项目是黑龙江省委、省当局落实习近平总书记“煤头电尾”、“煤头化尾”沉要批示心灵的落地项目,一期规划建设1100万吨/年露天煤矿、2×600MW超临界湿冷机组和年产20万吨腐植酸、褐煤蜡化工项目 。

  该公司依照黑龙江省当局对宝清向阳煤炭资源“煤电化一体化”的开发定位,依照“以化带煤,以煤促电,三项并举,协调推动”的运作模式开发宝清煤炭资源 。其中,该工程规划建设的2×600MW超临界湿冷机组,选取“煤电化一体化”建设模式,燃煤由皮带直接输送进厂,同步建设脱硫、脱硝等环保设施,留有再扩建前提 。

项目建设过程

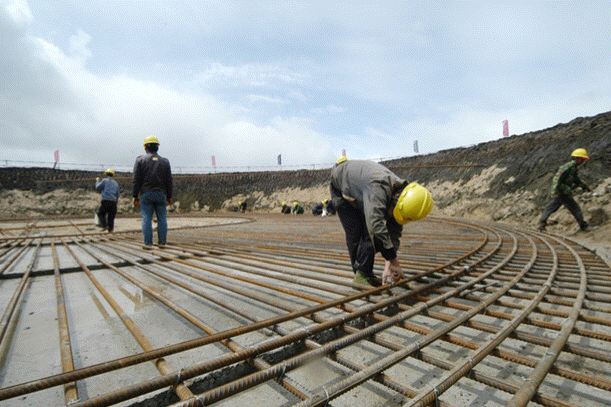

  2009年7月28日,项目正式开工建设;

国度能源集团国神宝清项目试运成功

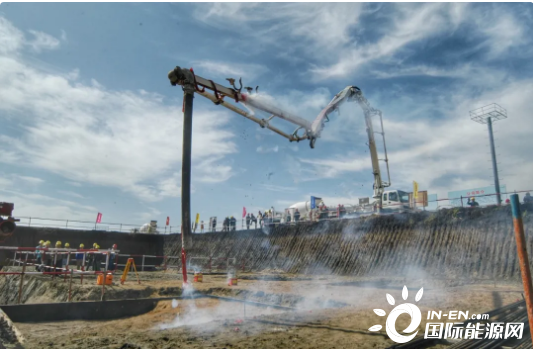

  2009年9月19日,主厂房浇灌首罐混凝土;

国度能源集团国神宝清项目试运成功

  2014年12月31日,获取“大路条”;

  2015年2月17日,获得黑龙江省发展和鼎新委员会核准;

  2015年7月6日,项目全面复原施工;

国度能源集团国神宝清项目试运成功

  2019年2月11日,列入应急调峰储蓄电源,同使佚式移出缓建项目名单 。

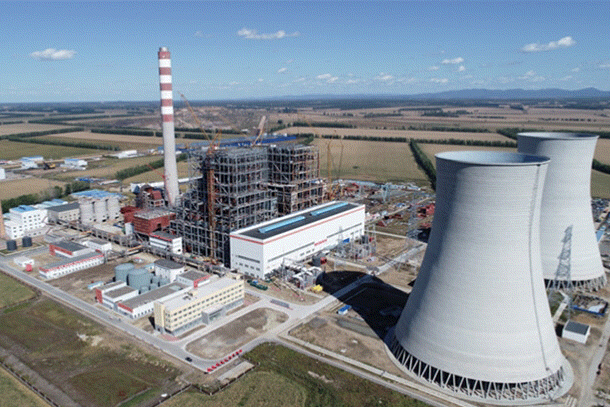

基建场景

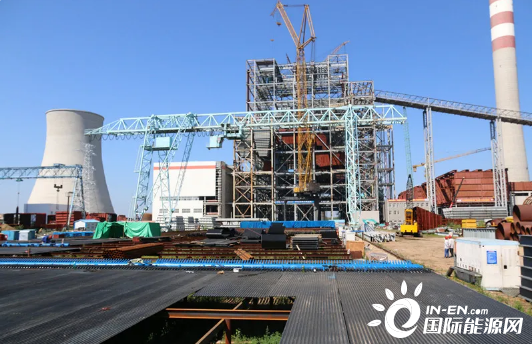

  锅炉施工厂景

国度能源集团国神宝清项目试运成功

  拔地而起的烟囱

国度能源集团国神宝清项目试运成功

  设备装置

国度能源集团国神宝清项目试运成功

  基建现场天翻地覆的变动

国度能源集团国神宝清项目试运成功

#2机组重要工程节点

  2019年5月13日,#2锅炉水压试验实现;

  2019年4月4日,化学造水合格;

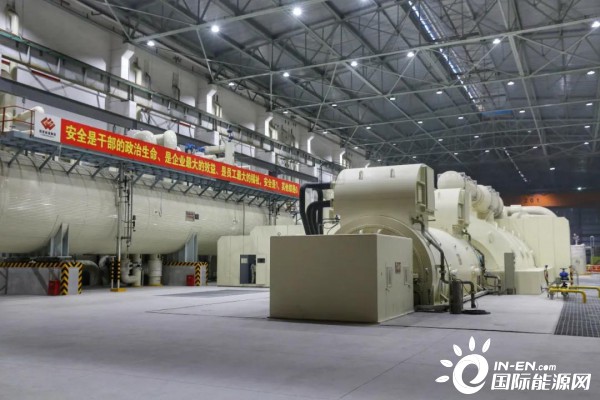

  2019年8月20日,#2汽轮机扣缸实现;

  2019年11月25日,#2锅炉化学洗濯实现;

  2019年9月11日,500kV GIS倒送电实现;

  2019年12月27日,#2锅炉吹管实现;

  2020年5月3日,#2机组点火整套启动;

国度能源集团国神宝清项目试运成功

  2020年5月10日,#2机组汽轮机初次冲转、定速一次成功;

  2020年5月13日,#2发电机初次并网一次成功;

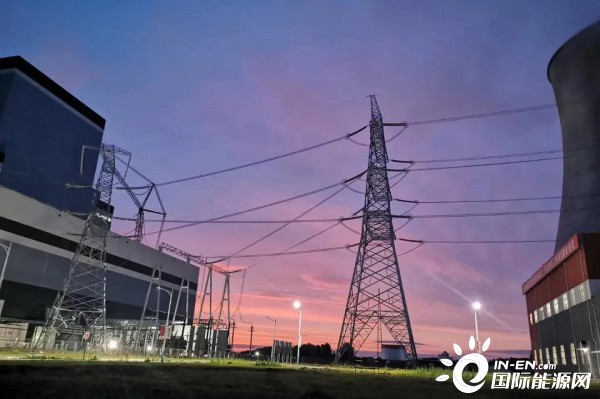

  2020年7月24日,#2机组顺利实现168幼时试运行 。

国度能源集团国神宝清项目试运成功

  宝清电厂2号机组自2020年5月3日锅炉点火到2020年7月24日19时圆满实现168幼时满负荷试运行,历时83天,168幼时试运行共发电916kWh均匀负荷率90.95% 。168幼时试运期间,各系统设备情况优良,煤炭调度合理、输煤系统运行不变,机组运行不变、技术指标良好,自动、;ね度肼100%,汽水品质合格率100%,除尘、脱硫和脱硝等环保设施均同步投入使用,煤电项目一体化优势凸显 。

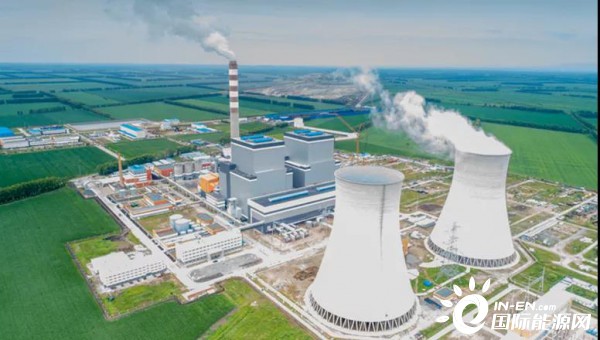

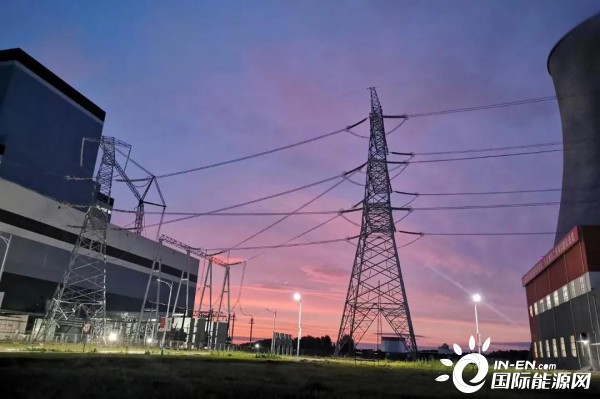

项目建成后厂区全貌

国度能源集团国神宝清项目试运成功

国度能源集团国神宝清项目试运成功

国度能源集团国神宝清项目试运成功

国度能源集团国神宝清项目试运成功

国度能源集团国神宝清项目试运成功

产品推荐

最新案例

版权所有 @ 开封leyu.com 豫ICP备12026395号-1 网站地图

提交需要,合作共赢

如您对我司及产品有有关疑难,欢迎随时与我们联系,我们将尽快与您获得沟通 。(您的信息将受到严格;,致意心填写)

在线询价
专家在线

专家在线

能够通过在线征询或拔打电话连线专家
我们立即处置您的需要

立即征询
leyu.com7*24幼时服务热线 188 0369 0005
【网站地图】
